服務熱線
021-69791788
18817883808
18817883828

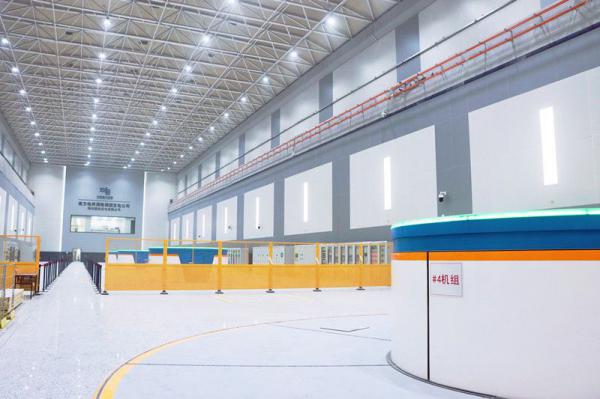

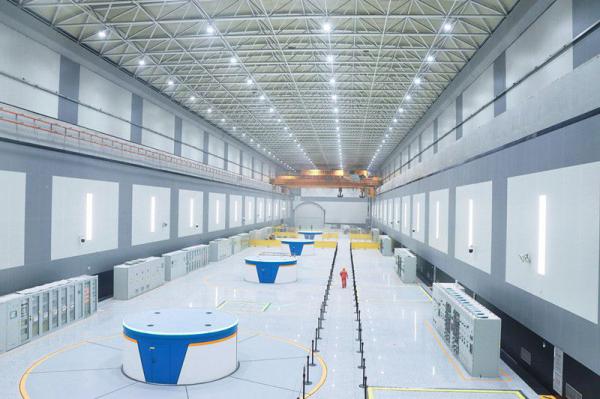

5月23日,水電八局承擔安裝調試的廣東梅州抽水蓄能電站最后一臺機組4號機組有水調試完成,正式邁入15天投產考核試運行期。
抽水蓄能,即以水為儲能介質,通過電能與水的勢能相互轉化,實現電能的儲存和釋放。梅州抽水蓄能電站項目是目前國內第二、廣東省****大水庫容量的抽水蓄能電站。電站裝機容量為4臺30萬千瓦機組(一期)。
4臺機組全部投產后,電站預計年發電量可達15.7億千瓦時,將主要承擔廣東電網調峰填谷、調頻調相和事故備用功能,每年預計可節約標準煤17.1萬噸、減少二氧化碳排放42.8萬噸、減少二氧化硫及粉塵排放0.15萬噸。
從 2021 年 12.10日至今,梅蓄電站已經陸續完成 3 臺30萬千瓦級機組投運。4號機組先后于今年2月 19 日、3月 5 日完成定子和轉子吊裝;4月25日****開機啟動一次成功,進入有水調試階段;4月29日4號機組500千伏主變開始沖擊倒送電。
機組整組啟動前,項目部按照啟動試運行大綱要求進行了啟動前調試、水輪機方向試驗、水泵方向試驗、水輪機與水泵轉換試驗、涉網試驗等多項試驗。在密集的調試試驗中,4號機組連續實現一次性倒送電、一次性抽水調相并網、一次性通過泵水試驗、一次性發電并網和一次性甩****負荷五個成功。
調試期間,機組運行穩定,各部位的振動、擺度、瓦溫等運行參數均優于優良標準。且繼前3臺機組后,4號機組的各軸承擺度也全部均在5道(0.05毫米)左右,標志著梅蓄4臺機組擺度全部進入“5道時代”,開拓了國內抽蓄機組的擺度先河。
近期廣東降雨頻繁、雨水充沛,電站兩個庫區的蓄水量大大增加,為機組全面投產發電做好了良好的鋪墊。項目部將咬緊最后的沖刺關節,安全、高效的把控好全面投產的目標不動搖,積累抽蓄經驗,為后續的綠色抽蓄項目做持續貢獻。
來源:中國基建報 祝秀云
本文轉載于網絡,目的在于傳遞更多的信息,如涉及版權問題請及時聯系,我們定會配合刪除;我公司專業生產安全閥,減壓閥,調節閥,陶瓷閥,球閥,閘閥,蝶閥,截止閥,止回閥,磁力泵,真空泵等。
