6月7日,歷時99天的現場疊片組裝和試驗,由中國安能二局承建的山東****抽水蓄能電站—國網新源山東文登抽水蓄能電站2號機組轉子吊裝成功,標志著2號機組正式進入總裝階段,為按期投產發電奠定了堅實的基礎。
據了解,山東文登抽水蓄能電站位于威海市文登區界石鎮境內,是膠東地區****座抽水蓄能電站,也是山東裝機容量****的抽水蓄能電站,屬國家一等大(Ⅰ)型工程,計劃2023年建成投運。電站樞紐分為上水庫、水道系統、地下廠房及開關站、下水庫等,總裝機容量180萬千瓦,安裝6臺單機容量30萬千瓦單級混流可逆式水泵水輪機組,以兩回500千伏出線接入山東電網,設計年發電量27.1億千瓦時,年抽水電量36.1億千瓦時,每年可減排二氧化碳31.12萬噸。電站建運后,主要擔負全省電網調峰、調頻、填谷、調相、負荷備用與緊急事故備用等,對優化電源結構、改善電網運行、構建以新能源為主體的新型電力系統等具有重要推進作用。

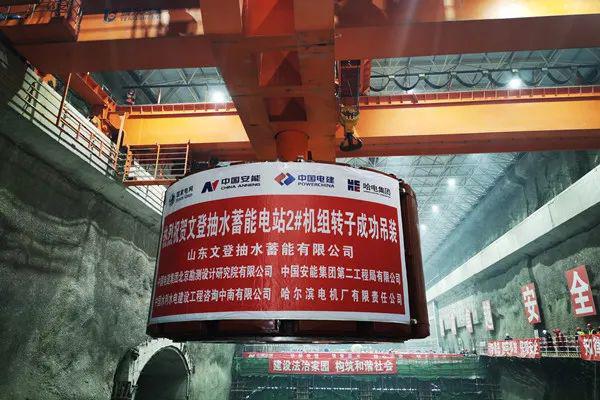

2#機轉子吊裝過程中
發電機轉子主要由轉子支架、9大段高強度優質整圓環鍛件磁軛、14個磁極組裝而成,額定轉速428.6轉/分鐘。組裝完成后轉子外徑5378毫米,高度為3405毫米,總重約339.4噸,起吊平衡梁44噸,起吊總重量384.6噸,采用廠房兩臺250噸橋機并車,通過平衡梁和起吊軸進行整體吊裝。

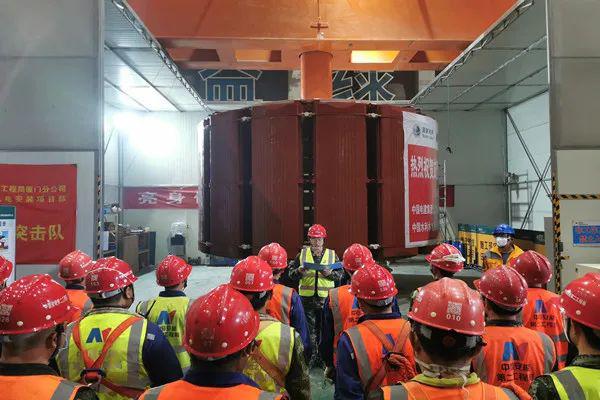

吊裝前安裝技術交底
發電機轉子是整個水輪發電機組最核心的部件,吊裝精度要求高,難度大,是整個機組安裝過程中最重要的工序。為了保證2號機組轉子的成功吊裝,吊裝方案經多次討論優化和專家評審,制定了詳細周密的安全控制措施;吊裝前,中國安能二局文登機電安裝項目部會同業主、監理對主廠房橋機吊裝系統進行聯合檢查,確保各部位、各工位安全措施到位,按規定進行“三起三落”試吊。
吊裝前檢查
吊裝過程中,現場進行技術交底,相關人員各司其職、各盡其責,兩臺載重250噸的橋機通過平衡梁專用工具,吊起轉子,緩緩平移出工位棚,向著機坑方向移動,上機架、下機架處作業人員嚴格監視著轉子進入定子的位置,配合調整方向、核對同心度,確保轉子準確吊入定子中心,經過近兩個小時的連續奮戰,2號機組轉子順利與發電機大軸緊密連接,順利吊裝成功。
吊裝人員合影留念
為了確保2號機組轉子按期吊裝,從開始組裝,文登項目部精心組織,超前策劃,克服疫情影響,合理安排人員爭分奪秒,加班加點組織施工,確保了轉子按期組裝完成并順利完成整體耐壓試驗,2號機組轉子磁極圓度、同心度、垂直度均滿足國家優良標準,每一道工序質量均優于行業標準,達到廠家技術要求及國網新源WHS點優良參數。
